混​凝​土​养​护​措​施

作者:本站原创   来源:网站编辑   阅读:2452   更新:2014年05月15日   字体:

混凝土养护


一、养护基本要求:
      混凝土浇筑后,必须及时在钢模外包裹遮阳布或浇水降温,并立即覆盖混凝土表面,进行保温保湿养护。当气温较高时(10 ℃以上),混凝土结构物早期养生采用补水养生,在养护期间,需对蓄水物质定时注水以保证持续湿润状态,养生时间不得少于14 天,并且尽可能延长养生时间以确保混凝土早期水化质量;当气温较低时(5 ℃以下) ,为确保低温条件下混凝土结构物的养护质量,采取封闭式养护工艺,养护时间不少于28 天;严格控制混凝土的养护温度不低于混凝土外加剂规定的最低适用温度,当环境温度低于- 5 ℃时,应采取保温措施(如用干棉被覆盖) ,直至混凝土的强度达到临界抗冻强度,并不得对混凝土洒水。在浇筑完成后,12h以内应进行养护;砼强度未达到设计强度40%以前,严禁任何人在上面行走、安装模板支架,更不得作冲击性或上面任何劈打的操作。

      混凝土浇捣后,之所以能逐渐凝结硬化,主要是因为水泥水化作用的结果,而水化作用则需要适当的温度和湿度条件,因此为了保证混凝土有适宜的硬化条件,使其强度不断增长,必须对混凝土进行养护。砼(混凝土)的养护目的,一是创造各种条件使水泥充分水化,加速砼硬化:二是防止砼成型后暴晒、风吹、寒冷等条件而出现的不正常收缩、裂缝等破损现象。
      拆模后养护,混凝土结构物拆模后,应迅速采用塑料布等材料将露出的混凝土表面覆盖,进行养护,当  采用塑料布覆盖养护时,养护不得少于14 天。在寒季和炎热季节,采取适当的保温隔热措施,保证养护期间混凝土的芯部与表层、表层与环境之间的温差不超过20℃。

二、养护工序
      覆盖养护是最常用的保温保湿养护方法。主要措施是:
在初凝以后开始覆盖养护,在终凝后开始浇水(约12小时后)即对浇注完的混凝土(包括没有拆模的结构物) 表面包裹一层蓄水物质(如麻袋、棉被等) ,用塑料薄膜包裹封闭,覆盖草袋、草帘、黑心棉、烂草席、麻袋片、编制布、彩条布等物。
      浇水工具可以采用水管、水桶、小型水泵等工具保证砼的湿润度。

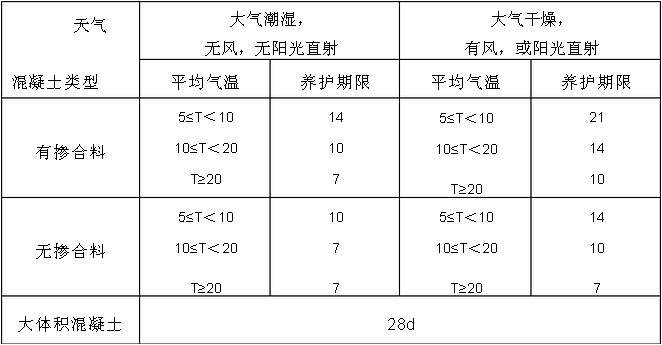

      不同混凝土潮湿养护的最低期限

三、养护时间
      养护时间,与混凝土部位、水泥品种和有无掺外加剂有关,常用的水泥正温条件下不少于7天;掺有外加剂或有抗渗、抗冻要求的项目,不少于14天
四、养护方法
      夏季常温条件下,桥墩混凝土采用薄膜覆盖洒水养生,薄膜从上往下缠绕,每圈重叠,包裹严密,墩顶洒水,确保混凝土湿润。当温度较低时,采取覆盖保暖措施(用黑心棉和彩条布包裹)。早期养护混凝土时要防止黑心棉等污染混凝土。养护时间根据混凝土强度的增长情况而定,养护期满方可将覆盖物清除,混凝土面不得留有痕迹。冬季采取冬季施工措施,见冬季施工措施。
