水​稳​土​施​工​方​案

作者:本站原创   来源:网站编辑   阅读:1351   更新:2014年06月19日   字体:

施工方案

      1、水泥稳定土施工时,必须采用流水作业法,使各工序紧密衔接。特别是要尽量缩短从拌合到完成碾压之间的延迟时间。所以在施工时应做延迟时间对强烈影响的试验,以确定合适的延迟时间,并使此时水泥稳定土的强度仍能满足设计要求。

      水泥稳定土基层的施工方法采用中心站集中拌合法。

      2、中心站集中拌和 (厂拌)法施工,水泥稳定土采用中心站用强制式拌和机、厂拌设备进行集中拌和,塑性指数小,含土量少的砂砾土、级配碎石、砂、石屑等集料也可以用自落式拌和机拌和。其施工方法与石灰稳定土厂拌法施工基本相同,不作赘述。但疵该注意的是:在摊铺过程中,如中断时间己超过2~3h,又末按横向接缝万法处理,则应将摊铺机附近及其下面末经压实的混合料铲除,并将己碾压密实且高程和平整度符合要求的末端挖成一横向(与路线垂直)垂直向下的断面,然后再摊铺新的混合料。

      3、养生及路缘处理

      (1)养生
      水泥稳定土基层每一段碾压完成并经压实度检查合格后应立即开始养生,不应延误。但如水泥稳定土分层施工时,下层水泥稳定土碾压完后,过一天就可以铺筑上层水泥稳定土,不需经过7d养生期。但在铺筑土层稳定土之前,应始终保持下层表面湿润。为增加上下层之间的粘结性,在铺筑上层稳定土时,宜在下层表面撒少量水泥或水泥浆。此外,如水泥稳定土用作水泥混凝土路面板的基层,且面板是用小型机械施工的,则基层完成后不需养生就可铺筑混凝土面层。

      水泥稳定土基层养生方法如下:
      (1)用不透水薄膜或湿砂进行养生。用砂覆盖时,砂层厚7-IOcm,砂铺匀后,应立即洒水,并保持在整个养生期间砂的潮湿状态。也可以用潮湿的帆布、粗麻布、草帘或其他合适的材料覆盖,但不得用湿粘土覆盖。养生结束后,必须将覆盖物清除千净。

      (2)可用酒水车经常洒水进行养生,每天洒水的次数应视气候而定。整个养生期间应始终保持稳定土层表面潮湿,不应时干时湿。洒水后,应注意表层情况,必要时,用两轮压路机压实。
养生期不宜少于7d,如养生期少于7d就己做上承层,则应注意勿使车辆通行。若养生期间未采用覆盖等措施,除洒水车外,应封闭交通,若采用了覆盖措施,不能封闭交通时,应限制重车通行,其他车辆的车速不得超过30km/h。

      养生期结束后,应立即喷洒透层沥青或做下封层,并在5-10d内铺筑沥青面层。在喷洒透层沥青后,应撒布3-8mm或5-10n皿的小碎 (砾)石。如喷洒的透层沥青能透入基层,且运料车辆和面层混合料摊铺机在上行驶不破坏沥青膜时,可以不撒小碎(砾)石。如面层为水泥混凝土时,也不宜让基层长期暴晒开裂。

      4、雨季施工

      雨季填筑路堤,应做到随挖、随运、随铺、随平整、随压实。每层填土表面应筑成2~4%的施工横坡并保证表面有一定的平整度,以利排水,保证排水沟渠畅通,雨前和收工前应将铺筑的松土碾压密实。已遭雨水浸泡的填土应及时翻晒,待晾干后方可平整碾压。

      5、环保,安全

      1.根据项目办制定的《环境保护施工手册》进行要求施工。
      2.工人上班必须戴安全帽上岗,对于比较危险的地段设置警戒标志。
      3.每个施工段设一名保通员,经理部设一名专职安全,保通员。

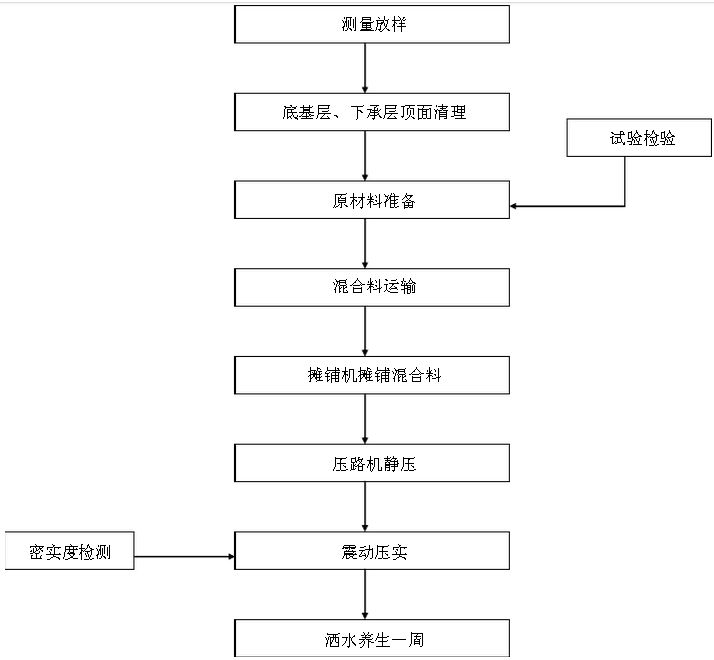

水泥稳定土基层施工工艺框图
