现浇混凝土试验构件施工工法

作者:本站原创   来源:网站编辑   阅读:1275   更新:2014年06月25日   字体:

现浇混凝土试验构件施工工法

一、质量目标
      贯彻上级领导要求,提高混凝土的质量要求,即混凝土外观色泽一致,平整光滑无明显施工缝,棱角线平直,无色斑。蜂窝麻面面积不得超过该面积面积的0.5﹪。经过前期在试验构件使用不同配合比、密封、养生方式及振捣工艺等的反复试验总结及论证,力保在实际施工时浇筑成颜色一致,表面光滑,保证内实外美的砼,我标段将采用以下施工方案。
二、施工工艺流程和操作要点
      2.1施工工艺流程
      施工准备→钢筋施工→模板施工→混凝土施工。
      2.2 操作要点
      2.2.1模板施工
      1、模板施工前准备工作
      1)、模板施工前要进行试拼装,模板之间应平整、接缝严密。
      2)、模板使用前要进行修整、抛光打磨、模板表面应处理至无浮锈、无油污、无浮尘、模板表面干燥,并涂刷专用托模剂,模板的脱模剂应采用同一品种,不得使用废机油等油料,且不得污染钢筋及混凝土的施工缝处。
      3)、重复使用的模板和支架应经常检查、维修。
      4)、模板修正完毕后,存放要规范、相邻模板间应支垫小方木,确保模板之间无碰撞。
      2、模板安装

      1)、墩身模板在平整的拼装面上完成拼装,模板拼装时螺栓均要拧紧,保证模板的整体性,使模板在浇注过程中不变形;
      2)、模板安装时横竖向模板拼缝处粘贴泡沫密封条或粘贴双面胶,填塞时确保胶条与模板面平齐;缝隙大处,增加胶条厚度或者用玻璃胶填塞;
      3)、模板和支架结构的安装、使用、拆卸、保养等应按照有关技术安全措施和 注意事项进行。
      4)、质检人员在模板安装过程中随安装随检查,遇到问题随时解决,将问题消灭在萌芽阶段。
      5)、模板安装完毕后,应对其平面位置、顶部高程、节点连系及纵横向稳定性进行检查,合格后方可浇筑混凝土。浇筑时发现模板有超过允许偏差变形值的可能时,应及时纠正。
      6)、模板检校合格后,在模板四周采用砂浆封堵,保证模板无缝隙,防止漏浆现象。

      7)、最终处理完毕后经自检合格后,报监理工程师检验,合格后进行下道工序施工

      8)、模板安装的允许偏差(参照公路工程桥涵施工技术规范)
      2.2.2、钢筋加工
      1)墩柱钢筋下料依据设计图纸
      2)工程所用钢筋必须满足规范及设计要求。
      3)钢筋加工统一在预制厂进行加工,加工完毕后运至施工现场进行绑扎焊接。
      4)钢筋绑扎搭接长度不小于35d。
      5)钢筋焊接时,焊缝长度单面焊不小于10d,双面焊不小于5d。
      6)箍筋绑扎时,根据现场实际情况采取一定措施,防止变形。钢筋绑扎完毕后,安装混凝土垫块,安装位置及数量以能保证混凝土的保护层为准。
      要清除钢筋表面的锈蚀、灰尘、松散锈皮、油漆、油脂或其它杂质。
      7)所有进场钢筋均要待试验合格后方可使用。
      8)所有钢筋要准确安设,当浇注砼时,用支撑将钢筋牢固的固定。钢筋应可靠地系紧在一起,不允许在浇筑砼时安设或插入钢筋。
      9)钢筋的弯曲按图纸所示的形状进行弯曲,主钢筋的弯曲及标准弯钩应按图纸及《道路工程制图标准》(GB50162-92)的规定执行。

立柱钢筋加工的允许偏差(参照公路工程桥涵施工技术规范):

      2.2.3混凝土施工
      混凝土施工工艺流程:混凝土拌合→混凝土运输到场→混凝土浇筑→混凝土振捣→混凝土挫平→混凝土压光→养护
      1、混凝土拌合:

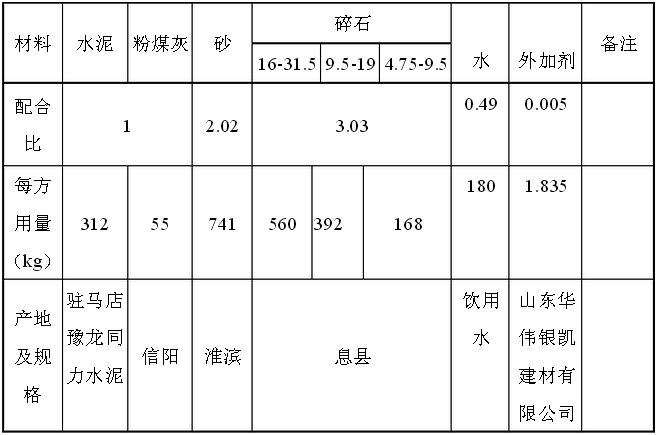

      1)配合比

      2)、砼开盘前实验室专人负责检测原材料的含水量,及时调整施工配合比,严格控制混凝土水灰比;
      3)、混凝土的搅拌时间控制在110-120s,保证混凝土的和易性及流动性;
      4)、开盘后第一盘混凝土就进行检测坍落度检测,若发现坍落度不符合规定要求,应及时调整;
      2混凝土运输:
      1)、时间控制:结合混凝土拌合、运输、检验、浇筑时间等因素,确定混凝土拌合车辆数量,保证混凝土浇筑连续性。
      2)、运输控制:在日晒、雨淋和寒冷天气候对混凝土质量有影响的时候,应对运输车辆进行防护保障措施。
      3)、混凝土到达现场后安排专业实验人员,对每车混凝土的各项技术指标进行检测,塌落度 控制在70—90mm,颜色要一致,不得有离析和泌水现象,检验合格后方可进行浇筑。
      3、混凝土浇筑:
      1)、浇筑混凝土之前对支架、模板、钢筋和预埋件再次检验一次,并做好记录,符合要求后方可浇筑。
      2)浇筑时自高处向模板内倾卸混凝土时,为防止混凝土离析,高于2米的结构物通过串筒进行浇筑,在串筒出料口下面,混凝土堆积高度不高于1米。
      3)、混凝土采用分层浇筑,浇筑砼前,先在模板底面浇筑2~3cm厚的同标号砂浆,浇注过程中严格控制分层厚度,混凝土分层为30cm,最厚位置不超过40cm。分层厚度利用粉笔或其它工具在模板上作好标记,派专人进行负责,一个下料点到位后,移至下一个下料点,依次进行,混凝土布料完成且平整后开始振捣。
      4)、每个结构物浇筑区间的混凝土要在初凝时间之前保证连续浇筑,如必须中断时,中断时间不得超过混凝土从搅拌至浇筑完毕所允许的延续时间,且中断时间不宜超过1h。 5)、浇筑混凝土时注意观察,并填写好混凝土施工记录,发现异常情况及时处理。
      4、混凝土振捣:
      1)采用插入式振捣器振捣。振捣方法要求正确,不得漏振和过振。振捣顺序,先从外圈振捣开始,然后再从内到外圈振捣,严格控制振捣时间和振捣棒插入下一层混凝土的深度,保证深度在10~15cm,振捣时间以混凝土翻浆不再下沉和表面无气泡泛起为止,一般为20~30s左右分布间距30—40cm,振捣棒要快插慢提,先振捣边缘混凝土,后振捣内侧混凝土,严禁利用振捣棒对砼进行赶料布平。
      3)、混凝土浇筑振捣完成后,先按标高刮平铲除多余混凝土,在初凝前用木抹子搓平,同时用直尺检查顶面平整度是否符合要求。
      4)、待混凝土表面收水后,再用木抹子反复抹压,闭合收水裂缝,最后用铁抹压光。工艺要求如下:第一遍抹压:用木抹压一遍,直到出浆为止;第二遍抹压:当面层混凝土开始凝结,手用劲下按但不下陷时,用铁抹进行第二遍抹压,把凹坑、砂眼填实抹平,不得漏压;
      5、模板拆除与养生
      1)、模板和支架的拆除应在混凝土强度达到2.5Mpa以上,以防破坏结构物棱角。模板拆除应遵循先支后拆、后支先拆的顺序,拆时严禁抛扔。模板和支架拆除后,应维修整理,分类妥善存放。
      2)、为避免形成和减小清水混凝土表面色差,混凝土早期硬化期间的养护十分重要。清水混凝土构筑物面层抹压完待6~12小时后洒水养护,并用塑料薄膜覆盖,在结构物立侧模设计时有意识的使其略高于平面标高,这样可以有效的存储一定量的养护水,从而提高养护效率。模板拆除后其表面养护的遮盖物不得直接用草垫或草包铺盖,以免造成永久性黄颜色污染,应采用塑料薄膜严密覆盖养护(一定要严密,否则覆盖不严的部位与覆盖严密的部位色差严重);同时施工队伍设立专人浇水养护,养护时间一般不得少于14天。
      6、混凝土季节性施工措施  由于混凝土施工的特殊性,在负温下施工,最终成型质量不易得到保证,要尽量避免,在雨季施工时要求注意以下几个方面:
      1)雨后,要通知搅拌站及时测定砂石含水率,调整混凝土配合比的加水量,严格控制坍落度,确保混凝土强度。
      2)下雨时不得露天浇筑混凝土,开盘前要及时与气象部门联系,掌握天气变化情况,避免突然遇雨影响混凝土浇筑。
      3)在浇筑混凝土时,若突然遇雨,原则上小雨不停,大雨时在技术人员的指导下做好临时施工缝,方可收工。雨后继续施工时,对所留施工缝按要求进行技术处理后,再进行混凝土浇筑。
      4)合模后如不能及时浇筑混凝土,为防止突然下雨模内积水,要在模板适 当位置预留排水孔,雨后及时清理模板内的残余积水,以免影响混凝土质量。
      7、混凝土构件成品保护措施
      混凝土结构施工的最后环节、也是最重要的环节之一就是成品保护。施工中周转材料的搬运、交叉作业、人为损坏等稍不注意就会损坏成品,造成混凝土难以弥补的饰面缺陷,同时钢筋锈斑也是混凝土饰面的主要缺陷。为最大限度地消除和避免混凝土构件的污染和损坏,详细制定的相关措施。
      1)根据混凝土施工特点及设计要求,编制了构件成品保护措施,建立健全成品保护组织管理体系,明确责任分工,工程技术人员根据工程特点制定出《成品保护方案》。

      2)成品保护实施“护”(成品看护)、“包”(包裹防污染)、“ 盖”(表面覆盖)、“封”(局部封闭、防损和污染)。对成品和半成品进行防护,形成工具化、制度化,由专门负责人经常巡视检查,发现现有保护措施损坏的,要及时恢复。

三、  材料与设备
      1、构件混凝土原材料选择
      原材料的控制是混凝土施工的重要组成部分,要求产品的质量波动性小, 材料均一性高,料源供应充足。
      1)、水泥:
      水泥的选定要求活性高,质量稳定,碱含量低,C3A含量少,适应性好,色泽均匀一致,活性高,强度富余量大。
      2)、骨料
      粗骨料选用原则:强度高、连续级配好,产地、规格一致,色泽均一; 细骨料选用原则:中粗砂,颜色一致,含泥量小于2.5%。 所有骨料均采取设备水洗
      3)、掺合料:
      掺入掺合料可改善混凝土的流动性和后期强度,宜选用细度按《粉煤灰混凝土应用技术规范》(GBJ146-90)规定Ⅱ级粉煤灰以上的产品,要求定供应厂商、定细度,且不得含有任何杂物。也可通过试验选用由磨细活性粉煤灰和磨细矿粉 组成的复合矿粉作为掺合料。
      4)、外加剂:
      好的外加剂与水泥有良好的适应性,改善混凝土的孔隙结构,提高其密实度、耐久性等各项指标,并且现浇混凝土的坍落度有严格的控制要求,要求外加剂的减水效果要明显,避免施工过程中坍落度损失过大。而构件混凝土对表面气泡亦有严格的控制,要求外加剂能赋予混凝土良好的粘聚性和保水性,以保证混凝土在较长时间的振捣下不出现离析和泌水现象。同时要求外加剂也不能使混凝土拌合物粘度过大,造成气泡排出困难。

      5)、拌和水
      采用自来水,要求洁净、无腐蚀、无污染。
      混凝土构件的浇筑是一项综合性的施工技术,而原材料控制是最基础的环节,直接影响着混凝土的成品质量。对于原材料由专人进行检查验收,对砂、石等骨料先目测检验,目测合格后再与试验人员联系,按照代表批量要求检测材料的技术指标是否符合要求,要求厂家提供相应检测报告,并做好复试。

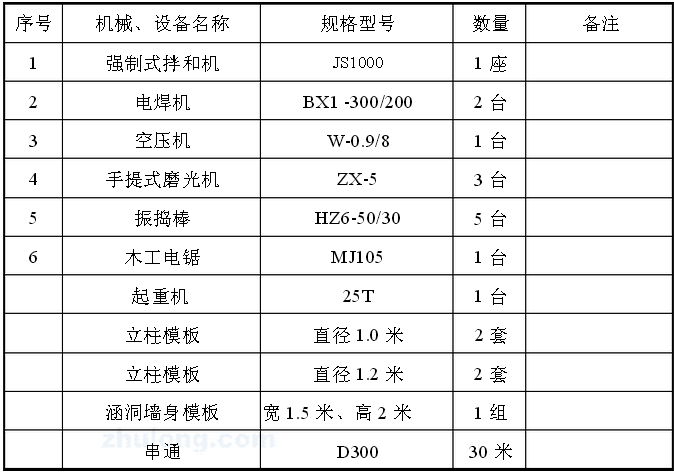

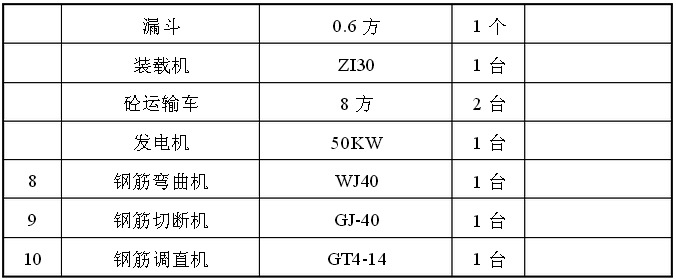

      2、 机具设备使用:

四、施工组织人员
      组长:项目总工,负责技术全面工作,技术指导及现场技术交底
      施工现场负责人:全权负责现场管理及协调
      总质检:负责对整个过程全面质量监督
      工程部:对技术交底落实到现场每个人
      实验室主任:对配比、坍落度、寒气量全权负责
      现场技术员:负责配合现场负责人、总工、工程部、质检部搞好每道施工工序
      拌合站负责人:对拌合站调试及砼拌和质量负责
      模板负责人:对漏浆、烂根、固定等环节负责
      混凝土负责人:对砼振捣厚度、间距、时间等负责
      模板工:对模版安装各个环节细致操作
      砼振捣工班长:对振捣过程控制
      养生及收尾:对浇注完后做好现场记录及后期养护工作

五、 质量保证措施
      1 、施工准备过程的质量控制
      严格图纸会审,积极主动地与设计进行协调和沟通与配合,以避免各专业的衔接不到位或矛盾的问题。为各班组提供充分详细的施工依据,确保工程质量和进度。优化施工方案和合理安排施工程序,做好每道工序的质量标准和施工技术交底工作,搞好图纸审查和技术培训工作。
      2 、钢筋工程
      钢筋绑扎前的定位、放线、抄平都应按精度要求弹线;钢筋的定位卡要严格控制加工制作精度,保护层的控制垫块质量要严格;钢筋连接要逐个接头检查做好标记。混凝土浇筑过程中要派专人进行钢筋位移的监控,发现问题马上纠正。
      3 、模板工程
      选用高精度的模板加工机械,制定严格的模板加工质量控制标准,做好模板的受力计算,对变形进行严格控制,模板与已浇筑的混凝土结构要封闭严实防止漏浆。支撑模板的方木要求过刨。混凝土面使用的模板表面要求平整光滑,任何部位不得有毛刺。
      为保证模板的组合效果,弧形模板施工前要进行预拼,对拼装后的模板表面平整度、截面尺寸、阴阳角、相邻板面高低差以及对拉螺栓组合安装情况进行校核,以保证模板质量,预拼后在模板背面编号,方便安装。
      模板拆除时,严格按照施工方案的拆除顺序进行,并加强对面混凝土的保护,特别是对拉螺栓的保护。
      4 、混凝土工程
      混凝土的质量要严格从原材料的选用、外加剂的选用和试验、脱模剂的选用、养护、浇筑工艺上采取严格的措施来保证。混凝土的原材料统一品种、统一规格、 并有足够储量能够满足工程需求,配合比要根据浇筑温度、砂石含水率等因素进行及时调整并保证计量准确。正式工程施工前必须制作样板,符合要求后进行大面积施工。选择好的振捣和高级抹灰工人,从下灰方式、振捣方式、振捣时间、养护措施等方面形成一套标准的、数据化的施工工艺。对清水混凝土的施工制定全过程的质量监控措施。

六、 安全措施
      1、 建立安全生产管理制度,认真贯彻“安全第一、预防为主”的安全方针,工地实行安全值班制度,每项施工工序必须有详细的技术、安全交底,签字齐全,各作业队必须设一名专职安全检查员,协助项目部安全员的工作,严格贯彻各项生产管理制度和操作规程,做到只要有人施工就要有安全员在现场。随时发现安全隐患,及时纠正改进。

      2 、所有参施人员都必须进行进场前的安全教育,考试合格后方可施工,一线工人应掌握本工种操作技能,熟悉本工种安全技术操作规程,特种作业人员必须持证上岗,该复审的必须复审,佩带相应的劳动保护用品。
      3、 安全员每天检查,发现问题及时纠正,总包项目部每周组织一次检查,对查出的问题限时整改,做到定人、定时间、定措施,检查有记录。
      4、 施工用电
      1)、工地采用低压照明,导线不得随地拖拉或绑在架子上,电箱内开关及电器必须完整无损,接线正确。各类接触装置灵敏可靠,绝缘良好,无灰、无杂物、固定牢固。

      2)、 各种电器设备有测试、检测记录,现场要达到三级配电、三级漏电保护,现场要有专人负责,各种制度要健全。
      3)、 所有电器设备,一律安装漏电保护器,设备和线路必须良好,各种电动设备必须接零、接地,开关箱与用电设备实行一机、一闸、一保险。
      4)、 为了防止电气火灾的发生蔓延和进行有效补救,施工现场配备足够的(1211)灭火器。
      5、 其他安全注意事项
      1)、 进行构件混凝土浇筑时,严禁操作人员不佩戴安全带操作,吊斗出料口不能正对着人。
      2)、 雨期施工时架子应做好防雷装置,机电设备做好接零保护及漏电断电保护装置,大风天、雨天过后要对所有安全设施进行仔细检查,清除隐患后方可继续施工,雨天过后施工人员要穿好防滑鞋。

七、 环保措施
      1、 成立施工环境卫生管理小组,在工程施工中严格遵守国家和地方政府下发的有关环境保护的法律、法规和规章,加强对施工燃油、工程材料、设备、废水、生产生活垃圾、弃渣的控制和治理,遵守有防火及废弃物处理的规章制度,做好交通环境疏导,充分满足便民要求,随时接受相关单位的监督检查。
      2、 加强对混凝土罐车操作人员的培训及责任心教育,保证混凝土罐车平稳运行、协调一致,禁止高速运行。
      4、 尽量选用高性能、低噪音、少污染的设备,采用机械化程度高的施工方式,减少使用污染排放高的各类车辆。
      5、 严格按照防汛要求,设置连续、通畅的排水设施和其他应急设施,合理、节约使用水、电。大型照明灯须采用俯视角,避免光污染。
