一、运输

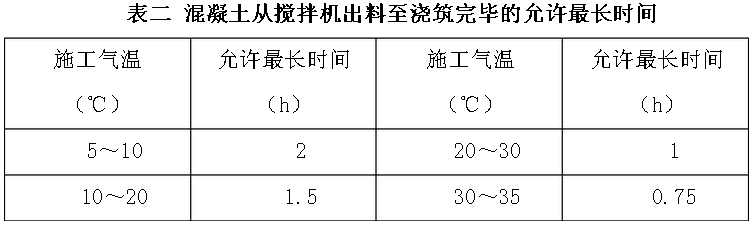

      混凝土拌和物采用自卸机动车运输。混凝土拌和物从搅拌机出料后,送至铺筑地点进行摊铺、振捣、做面,直至浇筑完毕的允许最长时间,由试验室根据水泥初凝时间及施工气温确定,并应符合下表的规定。

                 装运混凝土拌和物的过程中应控制车速,不得漏浆,并防止离析。

      出料及铺筑时的卸料高度不应超过1.5m。当有明显离析时,应在铺筑时重新拌匀。
      运送用的车箱在每天工作结束之后,必须用水冲洗干净。
二、摊铺
      1、摊铺混凝土前,应对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、润湿情况、以及钢筋的位置和传力杆装置等进行全面检查。
      2、混凝土混合料运送车辆到达摊铺地点后,将混合料直接倒入安装好侧模的路槽内,并用人工找补均匀,如发现有离析现象,应用铁锹翻拌。
      3、混凝土板厚度为20cm,可一次摊铺。摊铺的松料厚度,应考虑振实的影响而预留一定的高度。
      4、用铁锹摊铺时,应用“扣锹”的方法,严禁抛掷和搂耙,以防止离析。在模板附近摊铺时,用铁锹插捣几下,使灰浆捣出,以免发生蜂窝。
      5、垫层施工:现路面高度大部分超厚,对超厚路面应进行垫层摊铺,超过路面厚度5cm以内,采用C25砼直接浇筑;超过路面厚度在6~15cm内,需摊铺C15素混凝土垫层;超过路面厚度15cm以上,需摊铺C15片石混凝土垫层。垫层摊铺后,应用平板振动器压实。

三、安设钢筋
      1、安放钢筋网片
      安放钢筋网片时,不得踩踏,应在底部先摊铺一层混凝土拌合物,摊铺高度应按钢筋网片设计位置预加一定的沉落高度。待钢筋网片安装好就位后,再继续浇筑混凝土。
      2、安放角隅和边缘钢筋
      安放角隅钢筋时,应先在安放钢筋的角隅处摊铺一层混凝土拌合物。摊铺高度应比钢筋设计位置预加一定的沉落度。角隅钢筋就位后,用混凝土拌和物压住。
      安放边缘钢筋时,应先沿边缘铺筑一条混凝土拌和物,拍实至钢筋设置高度,然后安放边缘钢筋,在两端弯起处,用混凝土拌和物压住。
四、振捣
      摊铺好的混凝土混合料,应迅即用插入式振捣器和平板振捣器均匀地振捣。
      振捣混凝土混合料时,首先应用插入式振捣器全面顺序插振一次,在模板边缘角隅等平板振捣器振捣不到之处振一次,同一位置不宜少于20s。插入式振捣器移动间距不大于其作用半径的1.5 倍(一般间距40cm),其至模板的距离不应大于其作用半径的0.5倍,并应避免碰撞模板和钢筋。其次,再用平板振捣器全面振捣。振捣时应重叠10~20cm。以不再冒气泡并泛出水泥浆为准。
      混凝土在全振捣后,再用振动梁进一步拖拉振实并初步整平。振动梁往返拖拉2~3遍,使表面泛浆,并赶出气泡。振动梁移动的速度要缓慢而均匀,前进速度以1.2 ~1.5m/min为宜。对不平之处,应以人工补填找平。补填时就用较细的混合料原浆,严禁用纯砂浆填补,振动梁行进时,不允许中途停留。牵引绳不可过短,以减少振动梁底部的倾斜,振动梁底面要保持平直,当弯曲超过2mm时应调查或更换,下班或不用时,要清洗干净,放在平整处(必要时将振动梁朝下搁放,以使其自行校正平直度),不得暴晒或雨淋。
      最后再用平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀,使表面均匀地保持5~6mm左右的砂浆层,以利密封和作面。
五、表面整修和防滑处理
      用大木抹多次抹面至表面无泌水为止,修整时,每次要与上次抹过的痕迹重叠一半。在板面低洼处要补充混凝土,并用3m 直尺检查平整度。
抹面结束后,即可用拉槽器在混凝土面层表面横向拉槽。
六、接缝施工
      接缝是混凝土路面的薄弱环节,接缝施工质量不高,会引起板的各种损坏,并影响行车的舒适性。因此,应特别认真地做好接缝施工。
      1、纵缝
      改分项工程宽度大,需分板带施工,板中应增设拉杆,拉杆中间涂刷防锈涂料。拉杆必须与缝壁垂直。
      2、横缝
      (1)缩缝
      ①切缝机刀片应与机身中心线成90°角,并应与切缝线在同一直线上。
      ②开始切缝前,应调整刀片的进刀深度,切割时应随时调整刀片切割方向。停止切缝时,应先关闭旋扭开关,将刀片提升到混凝土板面上,停止运转。
      ③切缝时应防止切缝水渗入基层和土基。
      ④当混凝土强度达到设计强度的25%~30%,即可进行切割,当气温突变时,应适当提早切缝时间,或每隔20~40m先割一条缝,以防因温度应力产生不规则裂缝。应严禁一条缝分两次切割的操作方法。
      ⑤切缝后,应尽快灌注填缝料。
      3、胀缝
      胀缝应与路中心线垂直,缝壁必须垂直,缝隙宽度必须一致,缝中不得连浆。缝隙下部设胀缝板,上部灌胀缝填缝料。传力杆的活动端,可设在缝的一边或交错布置,固守后的传力杆必须平行于板面及路面中心线,其误差不得大于5mm。
      4、施工缝
      施工缝设于胀缝或缩缝处,多车道施工缝应避免设在同一横断面上。施工缝如设于缩缝处,板中应增设传力杆,其一半锚固于混凝土中,另一半应先涂沥青,允许滑动。传力杆必须与缝壁垂直。
      5、接缝填封
      混凝土板养护期满后应及时填封接缝。填缝前必须保持缝内清洁,防止砂石等杂物掉入缝内。
七、养生及拆模
      (1)养生
      混凝土表面修整完毕后,应进行养生,使混凝土板在开放交通前具备足够的强度和质量。养生期间,须防止混凝土的水分蒸发和风干,以免产生收缩裂缝须管制交通,以防止人畜和车辆等损坏混凝土板的表面。
      混凝土板的养生,根据施工工地的情况及条件,选用湿治养生,养生时间为14天。
      采用土工布在混凝土终凝后覆盖于板的表面,每天均匀洒水,保持潮湿状态,但注意洒水时不能有水流冲刷。养生初期,每天对含水材料润湿2~3次。终结期内,必须保证混凝土逐渐失水,与周围环境温度保持平衡。混凝土板在养生期间和填缝前,应禁止车辆通行。养生期满后方可将覆盖物清除,板面不得留有痕迹。
      (2)拆模

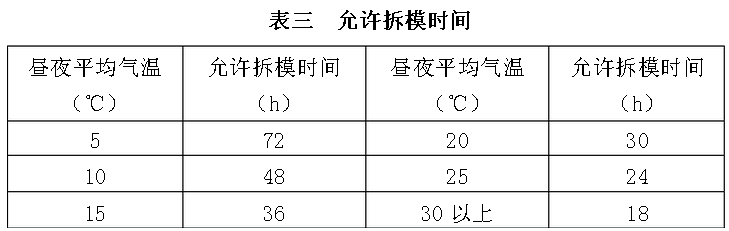

      拆模时间应根据气温和混凝土强度增长情况确定,采用普通水泥时,一般允许拆模时间见下表。

                     注:允计拆模时间,自混凝土成形后至开始拆模时计算;
      拆模应仔细,不得损坏混凝土板的边、角,尽量保持模板完好。拆模后不能立即开放交通,只有混凝土板达到设计程度时,才允许开放交通。当遇特殊情况需要提前开放交通时,混凝土板的强度应达到设计强度80%以上,其车辆荷载不得大于设计荷载。
八、安全生产
      工区应落实安全生产责任制,建立各级人员安全生产责任制度,明确各级人员的安全责任,抓责任落实,实施责任管理。
      加强作业标准化管理。搅拌站操作岗位、运输车、交通路口及人机混杂的施工现场等部位要设专项安全控制,落实专人负责,严格执行安全操作技术规程。
九、文明施工
      施工现场管理人员一律佩证、挂牌上岗,上岗期间统一着装,穿戴整齐,必须戴安全帽,禁止在工地上穿拖鞋,禁止饮酒。
      施工期间,在运输和储存施工材料时,采取可靠措施防止漏失,废料、垃圾和不再需要的临时设施尽快从现场清除、拆除并运走。所有的施工机械进入施工现场前清理干净,保持施工现场的整洁,每施工段落做到井井有条,施工结束后各种废渣或污染源要清理干净。
十、环保措施
      驻地、施工现场和拌合场环境保护实行专人负责制,对全体人员进行环保教育,提高环保意识。
      场内便道定时洒水,防止尘土飞场;施工现场及场内弃废料严格运到指定位置堆放,避免污染江河水源。
十一、雨季应急措施
      根据气象部门预报的气象资料,合理安排工作。当遇上下雨时,应立即停止施工,及时用塑料薄膜覆盖防雨应废弃遭受雨淋的混合料,保证砼路面施工质量。
      注:被交底方必须严格按照技术交底执行施工,如未按技术交底实施所造 成的后果,由被交底方自行负责。
